תוספת בנייה לבית פרטי היא תהליך שמערב תכנון, אישורי רשות, תקציב מדויק וביצוע בפועל, וכל שלב בו יכול לעכב את הפרויקט בחודשים אם לא ניגשים אליו נכון. במאמר הזה נסביר מה נחשב תוספת בנייה מבחינת החוק, איך בודקים מה מותר לבנות על החלקה שלכם, מה עולה תוספת של 40 מ"ר בפועל, ואילו טעויות חוזרות אצל רוב המשפחות שמרחיבות את הבית. המטרה היא לתת לכם תמונה מלאה לפני שאתם משלמים למישהו על תכנון.
זמן קריאה: 9 דקות
נקודות מפתח
כמעט כל הגדלה של שטח בנוי דורשת היתר בנייה, וגם עבודות שנראות פשוטות כמו סגירת מרפסת נכנסות להגדרה.
בדיקת זכויות בנייה וניצול אחוזי בנייה קיימים לוקחת שבוע ועולה כמה אלפי שקלים, והיא חוסכת לעיתים עשרות אלפי שקלים על תכנון שלא ניתן לאשר.
התקציב האמיתי כולל גם היטל השבחה, חיזוקי יסודות אפשריים ושדרוג מערכות ישנות, סעיפים שלא תמיד מופיעים בהצעת המחיר הראשונה.
ציר הזמן המציאותי מרעיון לסיום עבודות נע בין שנה לשנתיים וחצי, בעיקר בגלל שלבי הרישוי והבירוקרטיה.
תוכן עניינים
משפחה שילמה 68,000 שקלים על תכניות שאי אפשר לאשר
זוג עם שלושה ילדים מיישוב ליד רחובות רצה להוסיף 42 מ"ר לבית, חדר הורים ומרחב משפחה. הם פנו לאדריכל שהמליץ עליו חבר, קיבלו תכניות יפות, שילמו 68,000 שקלים על תכנון ויועצים, והגיעו לוועדה המקומית.
שם התברר שהמגרש ניצל כבר 93 אחוז מזכויות הבנייה שלו, ושהקו הצפוני של התוספת חורג מקו הבניין המותר בשני מטרים וחצי.
כל התכנון ירד לפח. לא חלק ממנו, הכל.
הטעות לא הייתה של האדריכל בלבד. אף אחד לא עצר בהתחלה כדי לבדוק מה בכלל מותר לבנות על החלקה הזו. זו בדיקה שלוקחת שבוע עבודה ועולה כמה אלפי שקלים, ובמקרה הזה היא הייתה חוסכת יותר משישים אלף.
מה נחשב תוספת בניה לבית פרטי, ומה רק נראה ככה
תוספת בנייה היא כל הגדלה של השטח הבנוי או של הנפח הבנוי במבנה קיים. חדר נוסף בקומת קרקע, בניית קומה נוספת, הרחבת סלון, הוספת ממ"ד, סגירת חלל פתוח שהופך לשטח מגורים, יחידת דיור נפרדת בחצר.
מה שהרבה אנשים לא קולטים זה שגם עבודות שנראות תמימות נכנסות להגדרה. סגירת מרפסת מקורה בקירות קלים היא תוספת שטח לכל דבר. הפיכת מחסן צמוד לחדר עבודה עם חלון וחשמל היא שינוי ייעוד. גג רעפים שהופך לעליית גג עם חלון גג ורצפה היא בנייה.
הכלל הפשוט שאנחנו נותנים ללקוחות הוא זה. אם אחרי העבודה יש לכם מטר מרובע נוסף שאפשר לגור בו, אתם בתחום שדורש בדיקה רצינית מול הרשות.
עשר דקות מול המחשב לפני שמרימים טלפון לאדריכל
לפני שאתם משלמים למישהו שקל, שבו מול המחשב ואספו את הנתונים הבסיסיים של הנכס. אתם צריכים גוש וחלקה, וזה מידע חינמי וזמין.
הכלי הממשלתי GovMap מאפשר להקליד כתובת ולקבל את הגוש והחלקה, את גבולות המגרש ואת שטחו המדויק. תרשמו את המספרים האלה, תצלמו את המסך, תשמרו.
עם הגוש והחלקה ביד אתם כבר יכולים לדבר עם אנשי מקצוע בשפה שלהם. במקום לומר "יש לנו בית עם חצר גדולה", אתם אומרים "גוש 3854 חלקה 112, מגרש של 512 מ"ר, בנוי כיום 168 מ"ר".
ההבדל בין השיחות האלה הוא עצום. אחת מהן מקבלת הערכה מעורפלת, השנייה מקבלת תשובה עניינית.
איך קוראים תב"ע בלי להיות מתכנן ערים
תכנית בניין עיר היא המסמך שקובע מה מותר לבנות על החלקה שלכם. אחוזי בנייה, מספר קומות מותר, קווי בניין מכל צד, גובה מרבי, מספר יחידות דיור.
אפשר לאתר את התכניות החלות על החלקה דרך שירות איתור התכניות במאגר התכנון הממשלתי. שם מוצאים את הוראות התכנית ואת התשריט, שני מסמכים שצריך לקרוא ביחד.
מה מחפשים במסמכים בפועל
בהוראות התכנית תחפשו את סעיף אחוזי הבנייה ואת סעיף קווי הבניין. בתשריט תבדקו איפה עובר קו הבניין האחורי והצדדי ביחס לבית שלכם היום.
ואז מגיע החישוב שאף אחד לא אוהב לעשות. כמה מהזכויות כבר מנוצלות. אם התכנית מתירה 45 אחוז משטח המגרש ובניתם כבר 38 אחוז, נשארו לכם בערך 36 מ"ר. זה כל הסיפור.
תיק מידע להיתר, השלב שכולם מדלגים עליו
תיק מידע להיתר הוא המסמך שהרשות המקומית מוציאה ומרכזת בתוכו את כל הדרישות הרלוונטיות לנכס שלכם. מה התכנון מאפשר, אילו תשתיות עוברות בשטח, אילו יועצים תצטרכו, מה הדרישות המיוחדות של הרשות.
מגישים אותו באופן מקוון ורק דרך עורך בקשה מורשה. זה לא טופס שממלאים בעצמכם בבוקר.
למה זה משנה. כי כל סתירה בין מה שכתוב בתיק המידע לבין מה שהוגש בבקשה להיתר חוזרת אליכם כהערה, וכל הערה היא סבב תיקונים של שבועות. ראינו תיק שחזר שלוש פעמים כי מפת המדידה שצורפה הייתה בת ארבע שנים והרשות דרשה מדידה עדכנית עד שישה חודשים. עלות המדידה החוזרת הייתה 3,200 שקלים. העיכוב היה אחד עשר שבועות.
מתי מותר לבנות בלי היתר
תקנות הפטור מגדירות רשימה של עבודות שאפשר לבצע בלי היתר בנייה, בתנאים מדויקים. פרגולה בשטח מוגבל, מחסן קטן, גדר בגובה מסוים, מצללה, סככת חניה בתנאים.
הבעיה היא שרוב האנשים זוכרים את הכותרת ולא את התנאים. פרגולה פטורה רק אם היא עומדת בדרישות שטח, מיקום, חומרים ואחוז הצללה. מחסן פטור רק בגודל מוגבל ורק כשהוא לא בקו הבניין.
שווה לעבור על המדריך הרשמי לעבודות הפטורות מהיתר לפני שמתחילים.
ועוד נקודה שתופסת אנשים לא מוכנים. אם יש בנכס חריגת בנייה קיימת מהעבר, הפטור עלול לא לחול, והבקשה החדשה שלכם תגרור טיפול בחריגה הישנה.
טבלת החלטה, איזו תוספת שייכת לאיזה מסלול

השוואה בין סוגי תוספות בנייה למסלול הרישוי הצפוי
| סוג העבודה | נדרש היתר | מסלול סביר | אנשי מקצוע נדרשים | טווח זמן משוער |
|---|---|---|---|---|
| פרגולה בחצר בתנאי התקנות | לרוב לא | פטור בדיווח מקוון | לעיתים ללא עורך בקשה | ימים עד שבועות |
| מחסן קטן עד הגודל שבתקנות | לרוב לא | פטור בתנאים | בדיקה מול הרשות | שבועות |
| הרחבת חדר 20 עד 25 מ"ר בקומת קרקע | כן | לעיתים רישוי בדרך מקוצרת | עורך בקשה, מהנדס, מודד | 3 עד 8 חודשים |
| הוספת ממ"ד | כן | רישוי עם דרישות פיקוד העורף | אדריכל, מהנדס שלד | 4 עד 10 חודשים |
| בניית קומה נוספת 55 עד 70 מ"ר | כן | רישוי רגיל | אדריכל, קונסטרוקטור, יועצים | 8 עד 18 חודשים |
| יחידת דיור נפרדת בחצר | כן | תלוי בזכויות ובתכנית | צוות תכנון מלא | 10 חודשים ומעלה |
הטווחים משתנים בין רשות לרשות ותלויים באיכות ההגשה. תיק מסודר עובר מהר יותר מתיק שמגיע חלקי.
מי זה עורך בקשה ולמה אי אפשר להגיש בלעדיו
עורך הבקשה הוא בעל המקצוע המורשה שחותם על הבקשה ומגיש אותה במערכת המקוונת. אדריכל, מהנדס בניין או הנדסאי בעל רישוי מתאים. אין דרך לעקוף את זה, וגם אין סיבה לנסות.
מה שכן, יש הבדל אדיר בין עורכי בקשה. אחד שמכיר את הוועדה המקומית שלכם, יודע מה הדרישות המקומיות ומה נוהגים לדרוש שם, יחסוך לכם סבבי תיקונים שלמים.
שאלה אחת ששווה לשאול בפגישה הראשונה. כמה תיקים הגשתם בוועדה הזו בשנתיים האחרונות. אם התשובה היא אפס, אתם משלמים על עקומת למידה.
במרכז סוגרים הכל לדירה בנס ציונה אנחנו מחברים בין המשפחה לבין אנשי מקצוע שכבר עבדו מול הרשויות באזור, וזה מקצר את השלב הזה משמעותית.
איך נראה תהליך הרישוי המקוון בפועל
מערכת רישוי זמין מנהלת היום את כל מסלול הרישוי, מהבקשה לתיק מידע ועד הפקת ההיתר. הכל דיגיטלי, הכל מתועד, וגם ההערות של בודקי הרשות מופיעות שם.
היתרון הגדול הוא שקיפות. אתם יכולים לראות באיזה שלב התיק שלכם, מי מטפל בו ומה נדרש להשלים. תבקשו מעורך הבקשה גישה לצפייה או עדכון שוטף מהמערכת.
החיסרון הוא שהמערכת לא סלחנית. קובץ בפורמט לא נכון, חתימה חסרה או נספח שלא צורף עוצרים את התיק בלי שאף אחד מתקשר להגיד לכם.
לכן כדאי לקבוע נקודת בדיקה קבועה. פעם בשבועיים, שיחה קצרה של חמש דקות עם עורך הבקשה על סטטוס התיק. זה נשמע קטנוני, זה חוסך חודשים.
מסלול מקוצר מול מסלול רגיל
לא כל בקשה עוברת באותו מסלול. קיים הליך רישוי בדרך מקוצרת שנועד לעבודות מוגדרות ומצומצמות יותר, ובחלק מהמקרים תוספת מוגבלת בקומת קרקע יכולה להיכנס אליו.
המסלול המקוצר מדלג על חלק מהשלבים ומקצר את לוח הזמנים, אבל הוא כפוף לתנאים ולעיתים גם לבקרת תכן.
מה שקורה בשטח הוא שהרבה תיקים מוגשים במסלול הרגיל פשוט כי אף אחד לא בדק אם הם זכאים למקוצר. זו טעות שעולה זמן, ולפעמים גם שכר דירה של חודשיים בדירה חלופית.
תשאלו את עורך הבקשה במפורש. האם התוספת שלנו יכולה להיכנס למסלול המקוצר, ואם לא, למה בדיוק. תדרשו תשובה מנומקת.
הקרקע שלכם מנוהלת על ידי רמ"י? יש שלב שקודם לעירייה
הרבה בתים פרטיים בישראל יושבים על קרקע בחכירה מרשות מקרקעי ישראל. אם זה המצב שלכם, יש שלב נוסף שקורה לפני הוועדה המקומית.
במקרים רבים נדרש אישור מקדים מרמ"י לתוספת הבנייה, לצד תשלום דמי היתר או אגרה לפי המקרה. בלי האישור הזה, הבקשה בוועדה עלולה להיתקע גם אם התכנון מושלם.
בדקו בנסח הטאבו או בהסכם החכירה מי בעל הקרקע. חמש דקות של בדיקה.
משפחה אחת שליוונו גילתה את זה מאוחר מדי, אחרי שכבר סגרה תאריך התחלה עם קבלן. ההמתנה לאישור רמ"י ארכה ארבעה חודשים, והקבלן עבר לפרויקט אחר. הם חיכו עוד חמישה חודשים לצוות חדש.
היטל השבחה, החשבון שמגיע כשחשבתם שסיימתם
היטל השבחה הוא תשלום לוועדה המקומית על עליית שווי המקרקעין שנוצרה בעקבות אישור תכנית או מתן הקלה. הוא חל על הבעלים או החוכר, והוא משולם בעת מימוש הזכויות, למשל בקבלת היתר או במכירת הנכס.
המידע הרשמי מפורט במדריך היטל ההשבחה של מינהל התכנון, ושווה לקרוא אותו לפני שמגישים.
הסכומים לא קטנים. ראינו חיובים של 40,000 עד 90,000 שקלים על תוספות בהיקף בינוני, תלוי באזור ובשווי הקרקע.
אפשר להגיש שומה נגדית ולערער. זה עולה כסף בשמאי אבל לעיתים מוריד את החיוב בעשרות אחוזים. תכניסו את ההיטל לתקציב מראש, לא כהפתעה בסוף.

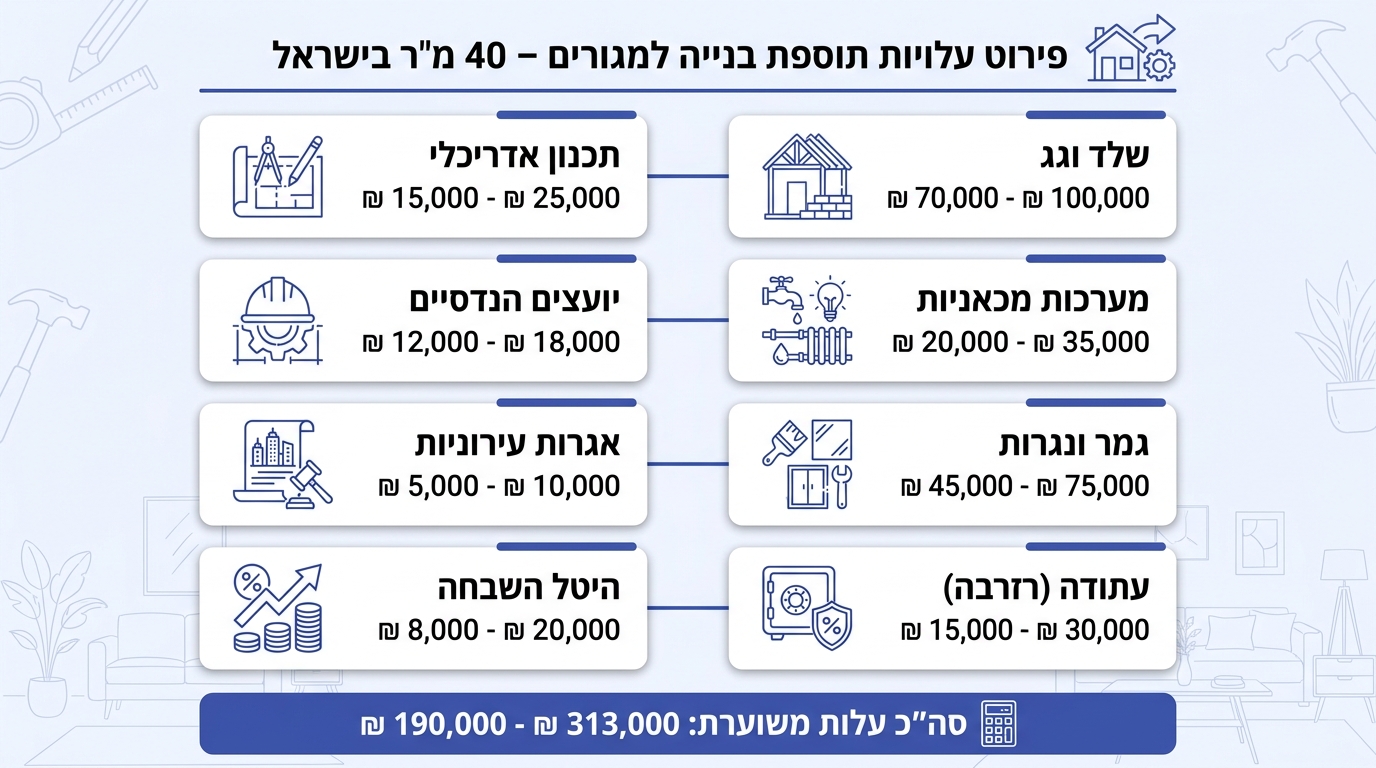

כמה באמת עולה תוספת של 40 מ"ר

פירוט עלויות משוער עבור תוספת בנייה בהיקף של 40 מ"ר
| רכיב | טווח עלות משוער | מה משפיע על הטווח |
|---|---|---|
| תכנון אדריכלי ועריכת בקשה | 18,000 עד 45,000 ₪ | מורכבות התוספת וניסיון עורך הבקשה |
| מדידה, קונסטרוקציה ויועצים | 12,000 עד 30,000 ₪ | קומה נוספת מייקרת את הקונסטרוקציה |
| אגרות בנייה ופיקוח | 8,000 עד 25,000 ₪ | תעריפי הרשות המקומית |
| היטל השבחה | 0 עד 90,000 ₪ | אזור, שווי קרקע וסוג ההשבחה |
| שלד, גג ואיטום | 150,000 עד 240,000 ₪ | שיטת בנייה ותנאי גישה לאתר |
| מערכות חשמל, אינסטלציה ומיזוג | 45,000 עד 80,000 ₪ | חיבור למערכות קיימות ישנות |
| גמרים, ריצוף, נגרות וצבע | 70,000 עד 180,000 ₪ | רמת הגמר שבחרתם |
| רזרבה לבלתי צפוי | 10 עד 15 אחוז מהסך | גילויים בפתיחת הקירות והיסודות |
מה מייקר בלי שמרגישים
חיבור התוספת למערכות הקיימות. בית משנות השמונים עם לוח חשמל ישן ידרוש שדרוג לוח, לפעמים גם החלפת קו הזנה. זו הוצאה של 9,000 עד 18,000 שקלים שלא מופיעה בשום הצעת מחיר ראשונית.
המהנדס אומר שהעמודים לא יחזיקו קומה נוספת
בבניית קומה נוספת, מהנדס השלד בודק אם היסודות והעמודים הקיימים מסוגלים לשאת את העומס החדש. רשויות דורשות אישור חתום של מהנדס מתכנן שלד למסוגלות המבנה.
לפעמים התשובה שלילית. אז מגיעה שאלת החיזוקים.
חיזוק יסודות בבית פרטי נע בין 60,000 ל־150,000 שקלים, תלוי בשיטה ובמצב הקרקע. יש מקרים שבהם הסכום הזה הופך את הפרויקט ללא כדאי, ואז עדיף להרחיב לרוחב במקום לגובה.
הבדיקה ההנדסית הזו צריכה לקרות מוקדם, לפני שמשלמים על תכנון אדריכלי מלא. בדיקה של 6,000 שקלים בהתחלה מונעת החלטה של 200,000 שקלים בטעות.
חניה, אשפה, ממ"ד ובטיחות אש
תכנון יפה לא מספיק. הרשות בודקת גם את הדברים שאף אחד לא חושב עליהם בשלב החלום.
תוספת שטח מגדילה לעיתים את דרישת מקומות החניה בנכס. אם אין לכם מקום להוסיף חניה, יש בעיה שצריך לפתור בתכנון או בתשלום כופר חניה.
אחר כך מגיעים פתרון אצירת אשפה, דרישות מיגון של פיקוד העורף לממ"ד, ודרישות בטיחות אש שכוללות בין היתר דרכי מילוט וגישה לרכב כיבוי.
ראינו בקשה להרחבה של 30 מ"ר שנעצרה חמישה חודשים כי מיקום פח האשפה בתכנית חסם את רוחב המעבר הנדרש. הפתרון היה הזזה של מטר וחצי בתכנית. חמישה חודשים על מטר וחצי.
שלוש טעויות שחוזרות אצל כמעט כל משפחה
הראשונה, לסגור קבלן לפני שיש היתר ביד. הקבלן שומר לכם תאריך, התאריך מגיע, ההיתר לא. או שאתם מפסידים את המקדמה או שאתם מתחילים לבנות בלי היתר. שתי האפשרויות רעות.
השנייה, לתכנן לפי המשפחה של היום. ילד בן שלוש הוא לא ילד בן ארבע עשרה. חדר של 9 מ"ר שנראה מספיק היום יהיה צר בעוד שש שנים, וההרחבה השנייה תעלה פי שניים מהראשונה.
השלישית, לפזר את הרכש. בחירת קרמיקה בפתח תקווה, דלתות בראשון לציון, כלים סניטריים באזור התעשייה, ארונות במקום רביעי. שישה שבועות של נסיעות, פקקים וחיפוש חניה, וזה עוד לפני שמישהו התחיל להתאים בין הפריטים.
ציר זמן מציאותי מהרעיון ועד סוף העבודות
| שלב | טווח זמן | מה בדרך כלל מעכב |
|---|---|---|
| בדיקת זכויות ובדיקה הנדסית ראשונית | 2 עד 5 שבועות | המתנה למסמכי תכנון ולמדידה |
| בקשה לתיק מידע וקבלתו | 4 עד 10 שבועות | עומס בוועדה, מסמכים חסרים |
| תכנון מפורט ותיאום יועצים | 6 עד 14 שבועות | שינויים חוזרים מצד הלקוח |
| הגשה, בקרה וסבבי תיקונים | 3 עד 9 חודשים | הערות בודקים, אישורי גורמים חיצוניים |
| תשלום אגרות והיטלים והפקת היתר | 2 עד 8 שבועות | מחלוקת על שומת היטל השבחה |
| ביצוע שלד וגג | 8 עד 16 שבועות | מזג אוויר, אספקת חומרים |
| מערכות וגמרים | 10 עד 20 שבועות | זמני אספקה של ריצוף ונגרות |
סכמו את זה ותקבלו טווח של שנה עד שנתיים וחצי. מי שאומר לכם שמונה חודשים מהרעיון ועד מפתח, לא סופר את הבירוקרטיה.
לגור בבית בזמן העבודות או לפנות
אין תשובה אחת. יש חישוב.
אם התוספת מנותקת מהבית הקיים ואין עבודות במערכות המרכזיות, אפשר להישאר. אם שוברים קיר חיצוני, מחליפים לוח חשמל או פותחים גג, השהות בבית הופכת לתקופה מתישה של אבק, רעש והיעדר מים בשעות אקראיות.
הצד השני של המשוואה הוא כסף. שכירות חלופית לחצי שנה באזור המרכז נעה בין 45,000 ל־80,000 שקלים, ועל זה מוסיפים אחסון תכולה ומעבר דירה כפול.
מה שכן, קבלנים עובדים מהר יותר בבית ריק. ראינו הפרשי לוח זמנים של שישה עד שמונה שבועות בין אתר מפונה לאתר מאוכלס. תכניסו גם את זה לחישוב לפני שאתם מחליטים להישאר בשביל לחסוך.
ליווי מרוכז לתוספת בנייה
תוספת בנייה היא עשרות החלטות שצריכות לדבר אחת עם השנייה, גובה החלון מול גובה ארון המטבח, גוון הריצוף מול הפרקט הישן, מיקום נקודות החשמל מול תכנון הריהוט. כשכל החלטה נעשית מול ספק אחר ובשבוע אחר, אין מי שמחזיק את התמונה המלאה.
במרכז סוגרים הכל לדירה בנס ציונה השירות כולל ייעוץ, בחירת חומרים, סגירת בעלי מקצוע והתאמת התכנון, הכל מול גורם אחד ובשקיפות מלאה על מחירים ולוחות זמנים. השירות מתאים למי שמתכנן תוספת בנייה ורוצה תהליך מסודר בלי לרדוף אחרי כמה בעלי מקצוע בו זמנית.
מדדים שאומרים שהפרויקט בכיוון הנכון
יש כמה סימנים שקל לבדוק ושחוסכים הרבה כאב לב.
אחד, יש לכם לוח זמנים כתוב עם שלבים ותאריכי יעד, לא הבטחה בעל פה. שניים, ההצעה מפורטת ברמת פריט ולא ברמת "עבודות גמר, סכום כולל". שלוש, יש איש קשר אחד שאחראי על הפרויקט, ולא ארבעה בעלי מקצוע שמפנים אחד לשני.
ארבע, כל שינוי מתועד בכתב עם מחיר לפני הביצוע. חמש, אתם יודעים בכל רגע כמה מהתקציב נוצל וכמה נשאר.
אם שלושה מהמדדים האלה חסרים אצלכם, עצרו רגע. לא בגלל שמישהו רמאי, אלא כי פרויקט בלי מדידה הופך לפרויקט בלי שליטה, וזה בדיוק המקום שבו נשרפים עשרות אלפי שקלים על טעויות שאפשר היה למנוע.
שאלות שחוזרות כמעט בכל פגישה
האם חובה היתר בנייה לכל תוספת לבית פרטי?
כמעט תמיד כן. כל הגדלה של שטח בנוי דורשת היתר. יש רשימת עבודות פטורות בתקנות, אבל הפטור כפוף לתנאים מדויקים של גודל, מיקום וחומרים, ולא חל כשקיימות חריגות בנייה בנכס.
כמה זמן לוקח לקבל היתר בנייה לתוספת?
בפועל מדובר בחודשים, לא בשבועות. תוספת פשוטה בקומת קרקע יכולה לקבל אישור בשלושה עד שמונה חודשים, קומה נוספת נעה בין שמונה לשמונה עשר חודשים. איכות ההגשה משפיעה יותר מכל גורם אחר.
מה קורה אם בניתי בלי היתר לפני שנים?
החריגה לא נעלמת. ברגע שאתם מגישים בקשה חדשה, הרשות רואה את המצב הקיים ולרוב תדרוש להסדיר או להרוס את החריגה כתנאי לאישור. עדיף לבדוק את זה לפני שמשקיעים בתכנון.
האם תוספת בנייה מעלה את שווי הבית?
בדרך כלל כן, אבל לא בגובה ההשקעה בהכרח. תוספת עם היתר, רשומה כחוק ומתועדת, מוסיפה שווי אמיתי. תוספת בלי היתר לרוב מורידה את שווי הנכס ומקשה על מכירה ועל משכנתה.
אפשר להתחיל לבנות מיד אחרי קבלת ההיתר?
אחרי קבלת ההיתר עדיין צריך למלא תנאים לתחילת עבודות, למנות אחראי לביקורת, לתאם מדידות ולעמוד בדרישות בטיחות באתר. תתכננו שבועיים עד שישה שבועות בין ההיתר ליום הראשון בשטח.
מה עדיף, קבלן שלד וקבלני משנה או קבלן אחד לכל הפרויקט?
קבלן אחד עולה יותר ומייצר פחות כאב ראש. פיצול בין בעלי מקצוע חוסך בין 8 ל־15 אחוז בעלות, אבל דורש מכם ניהול יומיומי. אם אין לכם זמן לנהל, החיסכון מתאדה בעיכובים.
תוספת בנייה מוצלחת מתחילה בבדיקה מדויקת של מה שמותר בחלקה שלכם, ממשיכה בתכנון ריאלי לתקציב שכולל היטלים וחיזוקים אפשריים, ומסתיימת רק אחרי שהתיק עבר את כל שלבי הרישוי בפועל, לא רק על הנייר. ההבדל בין תהליך שנתקע לתהליך שזורם הוא כמעט תמיד בדיקה שנעשית בהתחלה, לא בסוף.
מוכנים להתחיל?
אם אתם שוקלים הרחבת בית ורוצים להבין מה אפשרי אצלכם בפועל, מה זה יעלה ומאיזה שלב מתחילים, אפשר לקבוע פגישת ייעוץ במרכז סוגרים הכל לדירה בנס ציונה. בפגישה עושים סדר בנתונים, בונים תכנית עבודה ריאלית ומצביעים מראש על נקודות שעלולות לעכב את התהליך.

אודות הכותב
דרור מגל, מייסד ומנכ"ל סוגרים הכל לדירה. מלווה רוכשי דירות ומשפצים מאז 2011, עם ניסיון של למעלה מ-800 אירועי קנייה קבוצתית ומעל 70,000 בעלי דירות שקיבלו שירות. בעל רקע בהנדסת תוכנה ומקים פורטל בית משותף, הפלטפורמה הראשונה בישראל להתארגנות קהילות דיירים.
